今年以来,义桥煤矿从自身深挖潜力,围绕“掘进提效”持续发力,特别是在大倾角托顶煤综掘施工中,落实“四个强化”措施,掘进工效提高20% 以上,保证矿井采掘接续发挥了“稳定器”和“压仓石”的作用。

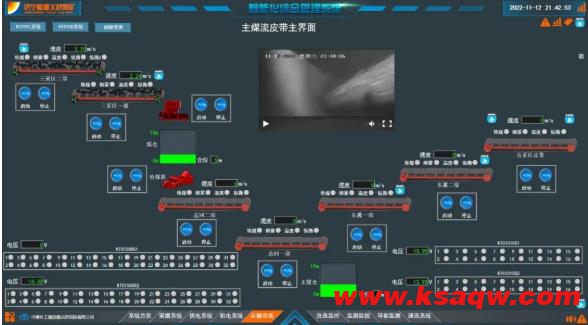

强化装备升级提效。创新使用大坡度掘进机辅助推移装置,提高综掘机爬坡能力,攻克了3309工作面大倾角托顶煤上山掘进难题。5月份,3309胶带顺槽完成掘进进尺162m,相较1-4月份掘进效率提升35%;6月份完成掘进进尺220.8m,掘进效率环比提升36.3%,掘进提效成绩再创新高。通过永磁电滚筒配合条纹状防滑皮带进行运煤,实现皮带远程集中控制,简化皮带系统,提高系统的稳定性和可靠性,同时采用废旧的皮带制作大坡度皮带防跑矸装置,减缓了煤矸下滑速度,有效缓解大倾角下山运煤期间的煤矸撒落现象。
创新运输方式提效。使用电动单轨吊和气动单轨吊配合运输生产物资,采用集装箱“一单式”运输,既解决了生产物料快速运输的问题,又解决迎头用料最后50m的问题,运料人数由原来的4~5人减至2人;所有皮带实行智能化集控管理,极大减少了安装维护工作量;在3309工作面胶带顺槽首次安装了转向式单向架空乘人装置,让职工在平均20°以上的上山巷道里实现了机械化运转,劳动强度大幅度降低,劳动工效同比提高15%以上。
强化劳动组织提效。创新“订单式”智能化运输,取消下料人员,调整后勤人员充实到生产班组,保证班组人员配置不少于12人,确保班组实际出勤人数不低于9人,通过实行班组长排班制,保证职工有序轮休,既保证兵力充足,又避免了竭泽而渔。跟班副区长兼任大班长,增加骨干力量。掘进跟班写实发挥作用,截至目前已进行掘进跟班写实197余次,有效解决现场卡点,提高掘进工效。
优化技术管理提效。优化施工方案,创新设计思路,解决现场难点,在3309工作面掘进期间,冲破了“顺槽不能连续调向拐弯”的桎梏枷锁,1200余米的3309工作面轨道顺槽随断层SF6南北摆动拐弯调向11次,同时还开展3309工作面建下资源开采方案论证,累计可多回收煤炭资源27万余吨,矿井服务年限延长4个月,预计增加经济效益4亿多元;加强现场技术指导,重点区域全部安排矿级管理人员、专业技术人员现场跟班,解决现场堵点和卡点。
义桥煤矿干部职工将始终发扬“负起责任用心干、开动脑筋创新干、撸起袖子加油干”的工作精神,充分发挥广大干部职工聪明才智,推动掘进提效再创新高,为实现“千亿级集团”目标贡献义桥力量。
