2月28日11时30分,国网榆林供电公司调度指挥中心发出指令:“对3744西补I线进行送电!”,随即3744盖西补35kv线路带电运行。该线路一次受电成功并投入运行,标志着可可盖煤业公司矿井及洗煤厂项目双回路供电系统正式形成。
受供电公司“两网”合并影响,该项目引入第二电源异常艰难。为解决这一难题,可可盖煤业公司充分调研周边电网架构,综合分析各供电线路利弊,经多次与国网榆林供电公司及靖神铁路公司沟通,最终确定在西补I线通过T接方式引入第二电源的供电方案。可可盖煤业公司在该线路设计阶段就积极与国网榆林供电公司沟通协调,在确保线路安全可靠运行的前提下,减少了调度通讯红外成像等设备,选用铁塔与水泥杆综合架设的线路设计,简化工艺流程,节约费用300余万元。

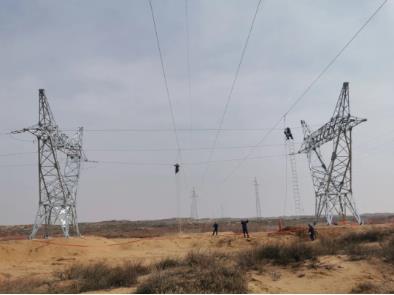

受2022年冬季新冠疫情影响,在人员紧缺、气温寒冷和外部交通受限的大环境下,可可盖煤业公司积极协调施工单位全力以赴组织人、材、物及时到场,高质量完成架空线路施工、35kv箱变及配电柜的安装和调试工作。与此同时,为确保该线路早日送电,该公司积极对接国网榆林供电公司各相关部门,先后完成25项送电前期手续办理,跑出了可可盖煤业公司的送电速度。
该线路的成功投运,将为矿井通风、排水和监测监控等系统提供第二电源,切实提高了项目施工用电可靠性,满足《煤矿安全规程》对矿井二期建设供电电源的要求,为矿井高质量建设夯实了安全基础。
