手机版

扫一扫打开手机网站

公众号

微信扫一扫关注我们

云驾岭矿加快掘进进度确保生产正常衔接

矿山安全网矿山安全网
2023-02-11 14:32
阅读(0)
分享

19109工作面设计长度为790米,是该矿今年的重点工作面,也是下半年原煤生产主战场之一,去年10月中旬开口,计划今年4月份具备安装条件。该工作面地质构造复杂多变,巷道顶板为大青灰岩,质地坚硬,部分地段顶板破碎严重,打眼支护耗时长;掘进过程中伴有火成岩侵入,爆破十分困难;断面上部夹杂8号薄煤层,为保证下部9号煤层正常开采,全程采用托顶煤掘进施工,给安全掘进带

 19109工作面设计长度为790米,是该矿今年的重点工作面,也是下半年原煤生产主战场之一,去年10月中旬开口,计划今年4月份具备安装条件。该工作地质构造复杂多变,巷道顶板为大青灰岩,质地坚硬,部分地段顶板破碎严重,打眼支护耗时长;掘进过程中伴有火成岩侵入,爆破十分困难;断面上部夹杂8号薄煤层,为保证下部9号煤层正常开采,全程采用托顶煤掘进施工,给安全掘进带来极大困难和挑战。

云驾岭矿加快掘进进度确保生产正常衔接

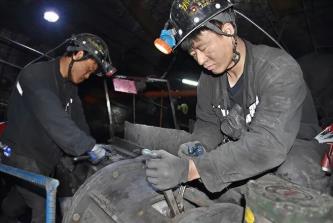

      面对重重困难和工期压力,负责施工的掘进区困难面前不等不靠,主动出击。他们经过分析研判,结合以往的顶板管理经验,制定了严格的托顶煤施工安全技术措施,班班加强顶帮管理,做好顶板压力监测,严抓巷道支护质量。采取稳扎稳打,点锚跟头,边掘边控的举措,抓好顶板管理,根据地质条件变化及时改进支护工艺和方式,保证了掘进施工安全。同时注重施工质量管理,以创建精品工程为目标,对锚索角度、外露、抗拔力都做了严格规定,夯实了安全基础。

      19109运巷在掘进过程中,多次遭遇火成岩侵入,与常规断层不同,火成岩侵入极具不规则性,总是在掘进过程中突然显现,且岩石坚硬,爆破困难,严重时侵入整个断面,掘进长度达10米以上,直接影响了掘进进度。针对这一情况,区队工程技术人员在打眼方式和爆破工艺上做了适当调整,对比分析爆破效果,改进爆破参数,采取分次爆破的方法攻克了技术难题,既保证了爆破效果,又减少了对设备及围岩的影响。加大了工具设备的保障投入,钻机、凿岩机、风镐齐刷刷上阵,硬是把侵入岩层逐段爆破,安全通过。

      受地质条件影响,19109运巷顶板有淋水,且水量较大,给正常施工带来了困扰。为保证掘进进度,该区在做好探放水工作的基础上,制定了出勤激励措施,鼓励职工多出勤,同时大力开展劳动竞赛。为调动职工的劳动热情,区队管理人员天天下井盯在现场,制定了党员干部双跟班制度,和职工一起扶钻打眼、连网支护,坚持扑在一线职工一起战斗,很快就扭转了生产被动局面。

      同时,掘进区区管人员针对该地区地质条件及时调整质量进尺考核验收办法,确保工程质量动态达标。制定实施了出勤、进尺双向考核奖励政策,鼓励职工多出勤、多进尺,提高职工工作积极性。各班组以“安全好、质量优、进尺多”为目标,你追我赶,奋勇争先,在全区营造了浓厚的竞赛氛围,日进尺稳定在了4.6米以上,最高完成6米,连续三个月超额完成掘进任务,为工作面早日安装奠定基础。

本文来自网络,不代表矿山安全网立场。转载请注明出处:http://www.ksaqw.com/news/5166.html

打赏 0

发表评论

广告

广告

联系我们

联系我们

0898-88881688

在线咨询: QQ交谈

邮箱: email@wangzhan.com

工作时间:周一至周五,9:00-17:30,节假日休息

关注微信

微信扫一扫关注我们

关注微博
返回顶部
