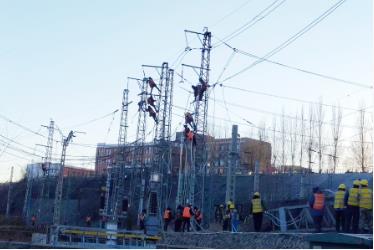

近日,龙王沟矿井铁路专用线工程的牵引变电所110Kv线路接入成功。
该工程是对点岱沟站既有变电所的升级改造项目,牵涉铁路信号、电力、通信、牵引供电等工程。该变电所的建设过程中牵涉单位有准能供电公司、薛家湾供电局、新朔铁路供电分公司、力量煤矿等多家单位,工程技术难度大,牵涉面广,是影响铁路专用线正常开通的关键性工程节点。该所建成后是国家能源集团铁路变电所里最早实现智能化的变电所,实现了远动联控、无人值守等功能。因此该项工程施工工艺要求严格,各系统调试难度大。公司领导及运煤通道建设办公室相关人员积极组织新朔铁路供电公司和各单位技术联络会就高达78次,从开工到今天验收平均每周至少2次技术联络会。
倒接“天窗”点定于12月16日早上8点至12点,4小时时间要完成点岱沟6条27.5Kv供电线倒接、新建牵引变电所设备调试运行、110Kv陈点二回路倒接等工程,目前等待两台主变空载运行48小时后,计划19日进行新变电所负荷试验并投入6条供电线运行,新、旧变电所10Kv配电所5条馈出现进行倒接,计划23日进行陈点二回110Kv电源接入变电所,最终实现新建变电所投入运行。
此次变电所接入110Kv电源为后续专用线通车节点奠定了坚实的基础。在后续工作中,全体参建单位将再接再厉、精心组织,进一步加快铁路专用线项目建设。
