得马煤矿+1450水平上山一采区21904综采工作面于2022年7月投产,现进入收尾回撤阶段。该工作面为得马煤矿首个综采工作面,也是首次对综采工作面进行收尾,公司及得马煤矿相关领导高度重视,因缺少实践经验,经相关领导研究决定,由原先对工作面铺设铁丝网+钢丝绳的回撤方案改为工作面铺设铁丝网+打锚杆及锚索稳固铁丝网的回撤方案。

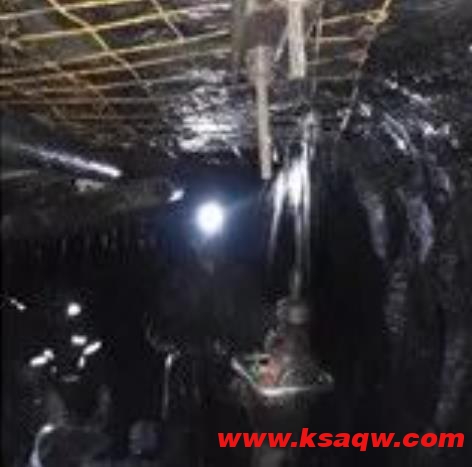

工作面收尾期间,采煤六队全体党员职工克服了工作面受断层影响、顶板破碎等多种困难,合理安排安全生产各个环节,保证得马煤矿安全组及采煤六队每班各安排1人对21904工作面进行跟班作业,确保了回撤方案稳步有序推进。期间共打锚杆10排887根、锚索47根、铺铁丝网1500m³。
收尾过程中,得马煤矿专为回撤液压支架设计了一个装车平台,该装车平台现安装在21906材料上山下口,为验证装车平台的使用效果及后期支架运输线路作提前准备。同时采煤六队组织对21904工作面原先因支架下滑摆放在21904运输巷的两个支架进行装车及运输。
当前,工作面正在做回撤通道,现已推进两排共打锚杆208根、锚索6根、铺网150m³,预计还需推进两排打锚杆300根、锚索60根、铺网225m³,工作面收尾的前期准备工作预计一周左右完成。完成后将正式进行21904工作面的采煤机、刮板输送机、液压支架等设备的回撤。
