黄陵煤矿 2×660MW电厂项目输煤系统2号管带机钢桁架全线贯通

杨超 段瑞斌 王振杨超 段瑞斌 王振
2022-12-12 10:06
阅读(0)
分享

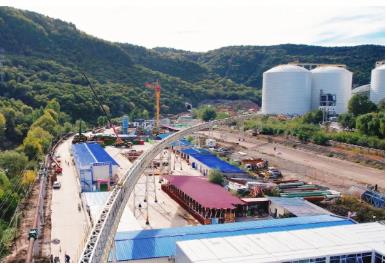

12月9日14点49分,经过近两个小时的平稳吊装,2×660MW电厂项目输煤系统2号管带机第38至第39跨钢桁架稳稳落座,标志着从一号煤矿到黄陵发电公司的输煤系统2号管带机钢桁架实现全线贯通,为下一步胶带、保护等设备的安装打下了坚实基础。“管带机全称为管状带式输送机,通过它可以实现传输的物料和环境隔离开来,有效消除运输过程中物料对环境的影响。”该公司相关技术

黄陵煤矿 2×660MW电厂项目输煤系统2号管带机钢桁架全线贯通

12月9日14点49分,经过近两个小时的平稳吊装,2×660MW电厂项目输煤系统2号管带机第38至第39跨钢桁架稳稳落座,标志着从一号煤矿到黄陵发电公司的输煤系统2号管带机钢桁架实现全线贯通,为下一步胶带、保护等设备的安装打下了坚实基础

“管带机全称为管状带式输送机,通过它可以实现传输的物料和环境隔离开来,有效消除运输过程中物料对环境的影响。”该公司相关技术人员介绍道。

据悉,2号管状输煤皮带机总长约1.3公里,整体采用立柱、桁架钢结构设计,立柱共四十九驻,桁架共五十跨,每小时运煤量为1000吨。本次吊装的第38至第39跨钢桁架位于铁路线正上方,为消除吊装过程中对铁路煤炭运输影响,黄陵发电公司、铁运公司施工单位多次召开现场会,明确作业时间和作业范围,在三方共同努力下顺利完成吊装。

2号管带机钢立柱和桁架吊装施工作业面长、牵扯单位多、施工难度大,部分区域涉及地下地上多个标段交叉作业。为保证该工程顺利进行,黄陵发电公司会同相关兄弟单位、监理、施工单位多方协作、紧密配合,在2号管带机的立柱和桁架转运、地面组装拼接、吊装整个过程中,克服了交叉作业、作业面狭小、绿化影响等不利因素,确保了按期完成。吊装工作开始前,相关人员按照施工图纸、技术规范对立柱和桁架垂直度、焊口等进行了详细的检查,确保所有影响吊装缺陷均已闭环,并在吊装前组织人员进行详细的安全技术交底,明确任务分工,最终于12月9日实现了钢桁架全线贯通。

黄陵发电公司2号管带机钢桁架全线贯通工作的完成,标志着输煤系统设备安装进入全面冲刺阶段,为后续的锅炉点火、吹管等工作顺利开展与机组按期并网发电提供了有力保证。

本文来自网络,不代表矿山安全网立场。转载请注明出处:http://www.ksaqw.com/news/3602.html
