手机版

扫一扫打开手机网站

公众号

微信扫一扫关注我们

黄陵矿业 2×660MW电厂项目1号锅炉水压试验一次成功

杨超 白轩琛杨超 白轩琛
2022-11-17 09:03
阅读(0)
分享

“报告总指挥,经过检查,1号锅炉各系统无一漏点及变形。”随着检验员的报告,11月15日15时11分,黄陵发电公司2×660MW电厂工程1号锅炉水压试验一次成功。这是该工程1号锅炉又一个重要节点,标志着1号机组锅炉设备本体安装工作已基本完成。“锅炉水压试验目的是检测锅炉4万余道焊口是否有泄漏,受热面及其它承压部件在承压后是否发生残余变形。”该公司生产准备部郭旭

黄陵矿业 2×660MW电厂项目1号锅炉水压试验一次成功

“报告总指挥,经过检查,1号锅炉各系统无一漏点及变形。”随着检验员的报告,11月15日15时11分,黄陵发电公司2×660MW电厂工程1号锅炉水压试验一次成功。这是该工程1号锅炉又一个重要节点,标志着1号机组锅炉设备本体安装工作已基本完成。


“锅炉水压试验目的是检测锅炉4万余道焊口是否有泄漏,受热面及其它承压部件在承压后是否发生残余变形。”该公司生产准备部郭旭超介绍道。

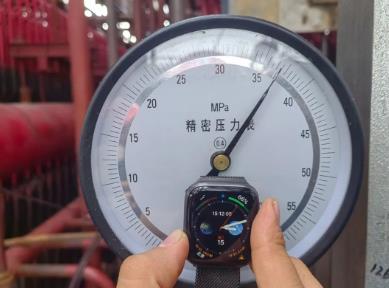

据悉,1号锅炉水压试验分一次汽系统水压试验和二次汽系统水压试验两部分进行。按照先低压、后高压要求,一次汽系统工作压力为29.3MPa,二次汽系统工作压力为5.97MPa。在确保工作压力水压试验之无问题后,继续升压至超压水压试验,一次汽系统工作超压为36.6MPa ,二次汽系统超压为8.9MPa。经过现场全面检查,锅炉各受热面及承压部件无破裂、无变形、无渗漏达到了设计要求,水压试验一次成功。


为确保此次水压试验一次成功,黄陵发电公司会同陕西特检院、监理、锅炉厂等多方协作、紧密配合,克服了设备制造紧张、设备到货滞后等诸多困难,在保证安全质量的前提下,各单位勠力同心、精益求精,历时9个月完成1号锅炉受热面安装,确保了1号锅炉水压试验顺利完成水压试验前,相关人员对试验条件、检验项目完成情况及缺陷闭环情况进行了详细的检查,确保所有影响水压的缺陷均已闭环,并在试验前组织人员进行详细交底,明确了任务分工。


本次锅炉水压试验的成功,标志着1号锅炉本体及管路系统安装工作基本结束,全面进入保温工作,为后续的锅炉酸洗、吹管等工作顺利开展与机组按期并网发电提供了有力保证。

本文来自网络,不代表矿山安全网立场。转载请注明出处:http://www.ksaqw.com/news/2874.html

打赏 0

发表评论

广告

广告

联系我们

联系我们

0898-88881688

在线咨询: QQ交谈

邮箱: email@wangzhan.com

工作时间:周一至周五,9:00-17:30,节假日休息

关注微信

微信扫一扫关注我们

关注微博
返回顶部
