近日,为保障电网安全可靠运行,诚基供电公司对兴安地区峻乙线实施改造,动用吊车、钩机、铲车等各种施工车辆20余台次,投入人力72人次,历时6个工作日,现已组立钢管杆3基,施工改造工程有序推进。
峻乙线是峻德矿主电源线路,随着矿井电气化改造,用电量增加,现有部分杆段、电杆和导线满足不了用电需求,为确保煤矿安全供电,诚基供电公司对峻乙线1至12杆进行线路改造,把原有水泥电杆更换为4基钢管杆,计划工期30天,分基础施工、钢管杆组立及挂线、接引三个阶段进行。
基础施工阶段,诚基供电公司班子成员及相关人员进行了现场勘察,研究制定施工方案,细排计划任务清单,严密各种安全管控措施,组织精干施工力量,提前修道铺设铁板,为下步组立钢管杆奠定了坚实基础。
钢管杆组立阶段,加强了现场安全管理,提前梳理安全风险点,安排专人监护,现场反复核查强调,保证吊装现场指挥、停电操作、高空作业等环节的安全措施严格执行到位,各班段人员各司其职、相互配合,各种施工车辆协调作业,为组立钢管杆提供了强有力的安全保障。

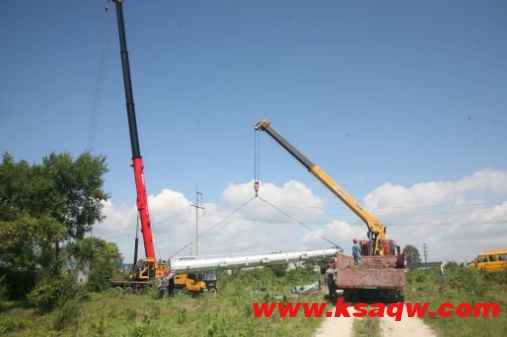

施工过程中,工作人员克服了环境复杂、酷暑难耐等诸多不利因素,吊杆、紧螺母、对接组立。他们身着工装、头戴安全帽,顶着烈日,专注地进行着每一项操作。在他们的齐心努力下,一根根笔直的钢管杆竖立起来了,成为了该地区靓丽的风景。
根据施工计划,今年11月上旬,峻乙线挂线、接引等施工改造任务将全面完成,此项改造工程将有效提升电网运行质量,为煤矿安全供电提供坚强保障。
