黄陵矿业-镰刀湾100MW光伏项目升压站动土开工

高飞 王栋高飞 王栋
2024-05-15 08:38
阅读(0)
分享

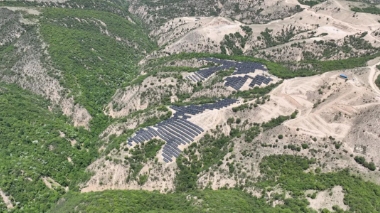

5月12日上午,新能源公司安塞区镰刀湾100MW农光互补光伏项目110KV升压站土建工程动土开工,正式进入工程建设阶段。镰刀湾100MW农光互补项目110KV升压站建设工期为两个月,计划在7月上旬完成包括土方开挖、生产辅助楼、一次设备舱基础、二次设备舱基础、主变基础、GIS基础及构架等一系列建设工作。升压站完成建设后,将镰刀湾镇光伏场区35kV电压升至110

 5月12日上午,新能源公司安塞区镰刀湾100MW农光互补光伏项目110Kv升压站土建工程动土开工,正式进入工程建设阶段。

镰刀湾100MW农光互补项目110Kv升压站建设工期为两个月,计划在7月上旬完成包括土方开挖、生产辅助楼、一次设备舱基础、二次设备舱基础、主变基础、GIS基础及构架等一系列建设工作。升压站完成建设后,将镰刀湾镇光伏场区35kv电压升至110kv后,汇入高桥项目110Kv升压站,再经110kv岁延线送至国网延安330kv变。

黄陵矿业-镰刀湾100MW光伏项目升压站动土开工

镰刀湾100MW农光互补项目是陕煤集团以及黄陵矿业公司重点项目,计划今年7月底建设完成,实现全容量并网发电,此次动土开工的升压站,作为光伏电站的“心脏”,是光伏电站建造最重要的主线之一,直接制约项目全容量并网进度。为尽快推动项目建设进入快车道,新能源公司将拿出敢打敢拼、迎难而上的魄力和勇气,坚定不移加强安全管控精益求精的提升工程质量科学组织加快建设进度,全面吹响项目建设冲锋号”,奋力按下现场施工“加速键”,努力完成“1257”建设目标,把项目打造成延安地区标杆示范型光伏电站
